Termomodernizacja budynku - Jak zacząć i nie stracić pieniędzy?

Andrzej Wilk

Andrzej Wilk

|

14 maja 2026

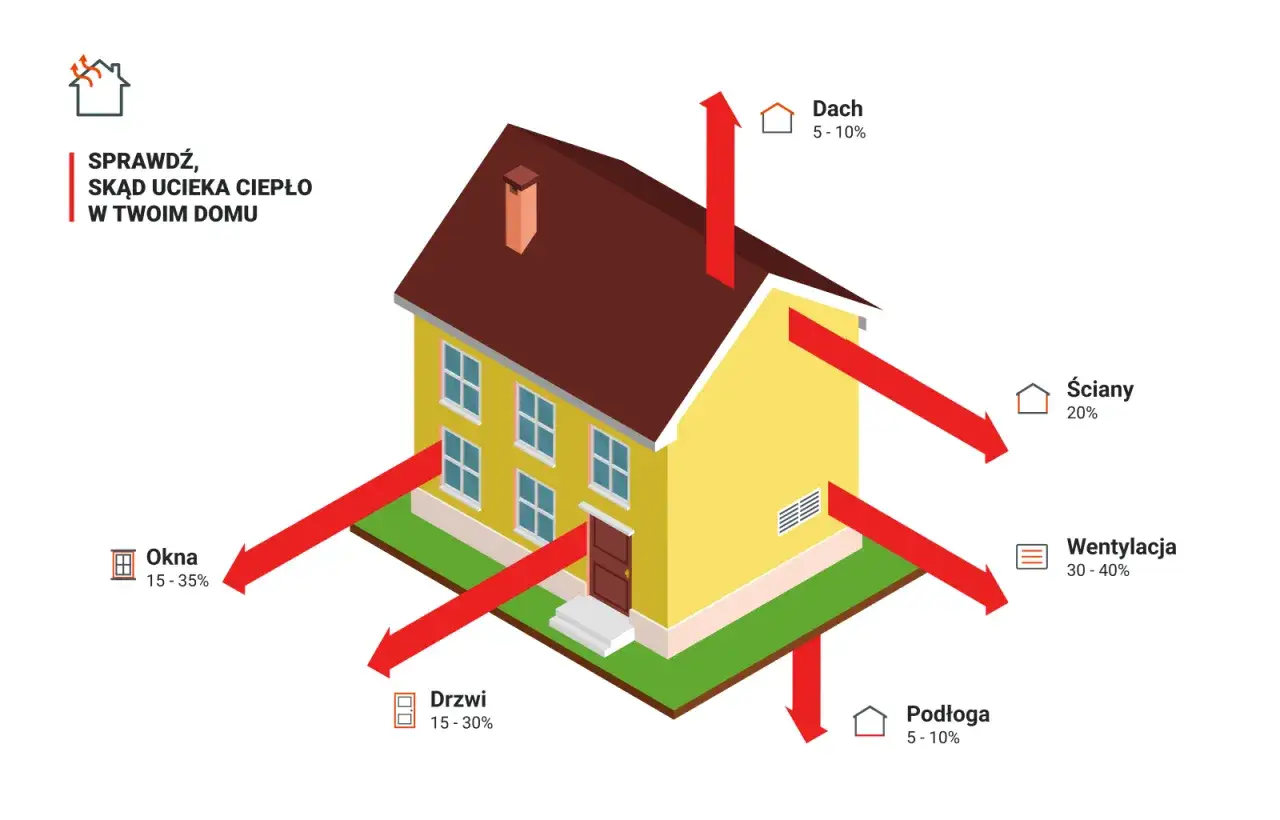

Ilustracja pokazuje dom, gdzie czerwone strzałki wskazują miejsca ucieczki ciepła. Kluczowe dla termomodernizacji budynku są: okna, drzwi, ściany, dach, podłoga i wentylacja.

Termomodernizacja budynku to nie jeden remont, ale zestaw działań, które mają zmniejszyć straty ciepła i obniżyć rachunki bez pogarszania komfortu. Najwięcej daje dobrze dobrane ocieplenie przegród, uszczelnienie newralgicznych miejsc, sensowna wentylacja i dopiero potem dobór źródła ciepła. Poniżej pokazuję, od czego zacząć, co daje największy efekt, ile to zwykle kosztuje i jak nie popełnić błędów, przez które pieniądze uciekają razem z energią.

Kluczowe informacje, które warto znać przed startem

  • Największe straty energii zwykle dotyczą dachu, ścian i starych okien, więc właśnie tam najczęściej zaczyna się sensowna modernizacja.
  • Najpierw warto zrobić audyt albo przynajmniej rzetelną ocenę stanu budynku, bo bez tego łatwo odwrócić kolejność prac.
  • W aktualnym programie Czyste Powietrze kompleksowa modernizacja wiąże się z audytem i jednym z dwóch celów energetycznych: zejściem do 80 kWh/m²/rok albo poprawą o 40%.
  • Ulga termomodernizacyjna pozwala odliczyć do 53 000 zł na podatnika, a rozliczenie można rozłożyć maksymalnie na 6 lat.
  • Po uszczelnieniu i ociepleniu budynku trzeba sprawdzić wentylację, bo zbyt szczelny dom bez wymiany powietrza szybko łapie wilgoć.

Ilustracja pokazuje dom, gdzie czerwone strzałki wskazują miejsca ucieczki ciepła. Kluczowe dla termomodernizacji budynku są: okna, drzwi, ściany, dach, podłoga i wentylacja.

Na czym polega dobrze zaplanowana modernizacja cieplna

Jeśli mam wskazać jedną rzecz, która najbardziej odróżnia skuteczną modernizację od przypadkowego remontu, to jest nią kolejność działań. Nie chodzi wyłącznie o doklejenie warstwy izolacji. Chodzi o cały układ: przegrody zewnętrzne, mostki termiczne, szczelność, wentylację i dopiero na końcu źródło ciepła oraz automatykę sterującą.

NFOŚiGW w poradniku programu Czyste Powietrze podaje, że 20–30% ciepła ucieka przez dach, 20–30% przez ściany, a 15–25% przez stare okna. To dobrze pokazuje, dlaczego samo podniesienie mocy kotła albo wymiana grzejników zwykle nie rozwiązuje problemu. Jeśli budynek traci energię przez przegrody, to każdy system grzewczy będzie pracował ciężej, niż powinien.

W praktyce najważniejsze pojęcie, które warto zapamiętać, to mostek termiczny. To miejsce, przez które ciepło ucieka szybciej niż przez resztę przegrody, na przykład styk ściany z balkonem, nadproże, ościeże okna albo źle wykonane połączenie dachu z murem. Właśnie tam często pojawia się wilgoć i lokalne wychłodzenie, które później myli się z „problemem z ogrzewaniem”.

Jeżeli budynek jest stary, a rachunki wysokie, zwykle nie ma sensu zaczynać od pojedynczego punktu. Lepszy efekt daje podejście warstwowe: najpierw ograniczam straty, potem poprawiam wymianę powietrza, a dopiero później dobieram źródło ciepła. Z takiej kolejności wynika nie tylko większa oszczędność, ale też mniejsze ryzyko przewymiarowania instalacji. Zanim jednak wejdzie ekipa wykonawcza, trzeba ustalić, co naprawdę robić jako pierwsze.

Jak zaplanować prace, żeby nie robić remontu dwa razy

W dobrze poprowadzonej modernizacji nie zaczynam od ofert handlowych, tylko od odpowiedzi na trzy pytania: gdzie ucieka energia, co jest dziś w najgorszym stanie i jaki efekt chcę osiągnąć w pierwszej kolejności. To banalnie brzmi, ale właśnie tu najczęściej giną pieniądze. Kto najpierw wymienia kocioł, a dopiero potem ociepla dom, często płaci dwa razy za korekty mocy, hydrauliki i sterowania.

  1. Sprawdź stan budynku. Audyt energetyczny, przegląd techniczny albo przynajmniej dokładna ocena przegród pozwala zobaczyć, co ma największy sens.
  2. Ustal priorytety. Najpierw przegrody i szczelność, potem wentylacja, a dopiero na końcu źródło ciepła.
  3. Zapewnij wymianę powietrza. Po uszczelnieniu domu naturalna infiltracja spada, więc trzeba świadomie zaplanować wentylację, najlepiej z odzyskiem ciepła, jeśli skala remontu jest większa.
  4. Policz budżet i etapy. Czasem lepiej zrobić jeden sensowny pakiet niż kilka małych prac w odstępie lat, bo każda kolejna ekipa wraca do tych samych miejsc wykończenia.
  5. Dobierz źródło ciepła do nowego zapotrzebowania. Po ociepleniu budynku moc urządzenia może być dużo niższa niż dawniej, a to wpływa na koszty inwestycji i późniejszą eksploatację.

W aktualnej wersji programu Czyste Powietrze kompleksowa termomodernizacja budynku zaczyna się od audytu i musi prowadzić do jednego z dwóch celów: zejścia do 80 kWh/m²/rok albo poprawy efektywności o 40%. To ważne, bo pokazuje, że nie chodzi już o pojedynczą naprawę, tylko o realną redukcję zużycia energii. Jeśli planujesz remont etapami, te same zasady nadal są rozsądne, nawet gdy nie korzystasz z programu.

Kiedy kolejność prac jest już jasna, można sensownie ocenić, które elementy budynku dadzą największy zwrot z każdej wydanej złotówki.

Które elementy dają największy efekt

Nie wszystkie prace mają taki sam wpływ na komfort i rachunki. W starszych domach największą różnicę zwykle robią przegrody zewnętrzne, a dopiero potem instalacja grzewcza. Poniższa tabela porządkuje to tak, jak ja patrzę na priorytety w praktyce.

Element Kiedy ma największy sens Co daje Na co uważać
Dach i stropodach Gdy poddasze jest chłodne, a straty ciepła rosną zimą najszybciej Duża poprawa komfortu na najwyższej kondygnacji i szybkie ograniczenie strat Nie wolno zostawić przerw przy przejściach instalacyjnych i lukarnach
Ściany zewnętrzne Gdy elewacja nie była ocieplana albo izolacja jest zbyt cienka Stabilniejsza temperatura w pomieszczeniach i niższe koszty ogrzewania Ważne są detale przy cokołach, balkonach i ościeżach
Okna i drzwi Gdy są nieszczelne, zimne w dotyku albo widać przeciągi Mniejsza infiltracja i lepszy komfort przy ścianach zewnętrznych Sama wymiana stolarki bez ocieplenia ścian rzadko rozwiązuje problem w pełni
Wentylacja z odzyskiem ciepła Gdy budynek po uszczelnieniu zaczyna być zbyt „zamknięty” Świeże powietrze bez dużych strat energii Wymaga projektu, regulacji i późniejszego serwisu
Źródło ciepła i automatyka Gdy zapotrzebowanie na energię zostało już realnie obniżone Niższe koszty pracy, lepsze sterowanie i mniejsze przewymiarowanie Dobór „na zapas” zwykle podnosi koszt inwestycji i pogarsza pracę systemu

Właśnie dlatego nie lubię podejścia „zróbmy najpierw kocioł, bo stary już ma swoje lata”. To bywa wygodne handlowo, ale technicznie jest słabe. Jeśli dom nadal traci energię przez dach i ściany, nowoczesne źródło ciepła będzie tylko droższą odpowiedzią na źle ustawiony problem.

Skoro wiadomo już, co daje największy efekt, pozostaje pytanie, ile to kosztuje i jak nie finansować wszystkiego z własnej kieszeni.

Ile to kosztuje i jak sfinansować prace

Budżet zależy od stanu budynku, jego powierzchni i zakresu robót, ale jedno mogę powiedzieć wprost: przy domu jednorodzinnym pełny pakiet prac bardzo często wchodzi w dziesiątki, a nawet ponad 100 000 zł. Im bardziej kompleksowy remont, tym większy koszt początkowy, ale też większa szansa na realny spadek zużycia energii. Sama wymiana jednego elementu zwykle nie daje tak mocnego efektu jak spójny zestaw prac.

Forma wsparcia Co warto wiedzieć Najważniejszy limit Do kogo pasuje
Ulga termomodernizacyjna Odliczasz wydatki od podstawy opodatkowania, a niewykorzystaną pulę możesz rozliczać przez kolejne lata 53 000 zł na podatnika i maksymalnie 6 lat Właściciele i współwłaściciele domów jednorodzinnych
Czyste Powietrze Dotacja obejmuje m.in. ocieplenie przegród, okna, drzwi, wentylację i źródło ciepła Audyt może być dofinansowany nawet w 100%, do 1 200 zł Głównie domy jednorodzinne, także przy większym zakresie modernizacji
Dotacja na ocieplenie przegród To stawka wsparcia, nie cena robót; jej poziom zależy od progu dofinansowania 80 / 140 / 200 zł/m² Gdy modernizacja obejmuje izolację ścian, dachu lub stropu

podatki.gov.pl przypomina, że tej samej faktury nie rozlicza się dwa razy, więc dotacja i ulga muszą być ze sobą dobrze skoordynowane. To ważne, bo wielu inwestorów mylnie zakłada, że można odliczyć cały koszt po remoncie i jednocześnie dostać pełne wsparcie do tej samej części wydatku. W praktyce trzeba pilnować, które pozycje finansuje dotacja, a które zostają do rozliczenia podatkowego.

Jeśli modernizacja ma objąć także budynek wielorodzinny, zasady finansowania są inne, ale logika pozostaje ta sama: najpierw ograniczenie strat, potem dopiero porządkowanie instalacji. Nawet najlepszy budżet nie pomoże jednak, jeśli wykonanie będzie pełne typowych błędów.

Najczęstsze błędy, które obniżają efekt

W remoncie cieplnym najbardziej kosztują mnie nie tyle błędne materiały, ile błędna kolejność i pośpiech. Widzę to często: ktoś kupuje najlepsze okna, ale zostawia zimne nadproża; ociepla elewację, ale nie poprawia wentylacji; wymienia kocioł, choć dom nadal „dziurawi” dach. To są drogie decyzje, bo efekt inwestycji rozchodzi się po drodze.

  • Brak wentylacji po uszczelnieniu domu. Po ociepleniu budynku wilgoć nie znika sama, tylko zaczyna się kumulować.
  • Wymiana okien bez zajęcia się detalami. Bez poprawnego montażu, uszczelnień i obróbki ościeży nawet dobre okna nie dadzą pełnego efektu.
  • Pominięcie mostków termicznych. Zimne narożniki, wieńce i balkony potrafią psuć komfort mimo dobrej izolacji na ścianie.
  • Przewymiarowanie źródła ciepła. Za duże urządzenie pracuje mniej stabilnie, częściej się włącza i nie wykorzystuje dobrze swojej sprawności.
  • Zbyt szybkie przechodzenie do OZE. Fotowoltaika i pompa ciepła mają sens, ale najlepiej po ograniczeniu zapotrzebowania budynku na energię.

Warto też pamiętać o prostym szczególe: ciepły montaż okien nie jest marketingową etykietą, tylko sposobem ograniczenia mostków i przewiewów w strefie styku stolarki ze ścianą. Jeśli ten detal zostanie zrobiony źle, część oszczędności po prostu wycieknie na poziomie wykonawstwa. Po usunięciu takich pułapek zostaje jeszcze codzienna eksploatacja, a tam też można wygrać sporo energii.

Co po remoncie robi największą różnicę w rachunkach

Po zakończeniu prac nie warto zakładać, że wszystko już samo się zoptymalizuje. Nowoczesny, ocieplony budynek nadal potrzebuje dobrego sterowania. Najwięcej zyskuje się wtedy, gdy instalacja grzewcza, wentylacja i nawyki domowników pracują razem, a nie przeciwko sobie.

  • Ustaw stabilne temperatury. Duże wahania nastaw zwykle zwiększają zużycie, zamiast je obniżać.
  • Zrównoważ instalację grzewczą. Po modernizacji część pomieszczeń może potrzebować innych nastaw niż przed remontem.
  • Serwisuj wentylację i wymienniki. Rekuperacja działa dobrze tylko wtedy, gdy filtry i kanały są utrzymane w porządku.
  • Monitoruj rachunki miesiąc po miesiącu. Najlepszy moment na korektę ustawień to pierwsza zima po remoncie.
  • Planuj fotowoltaikę pod realne zużycie. Po ograniczeniu strat łatwiej dobrać instalację, która ma sens dla pompy ciepła, wentylacji i ciepłej wody użytkowej.

Właśnie tu widzę największą przewagę dobrze przeprowadzonej modernizacji: nie tylko obniża koszty ogrzewania, ale też porządkuje cały system energetyczny budynku. Im mniej energii ucieka przez przegrody, tym sensowniej pracują pompa ciepła, fotowoltaika i automatyka sterująca. A to oznacza mniejszy rachunek nie jednego sezonu, lecz wielu kolejnych lat.

Najlepszy efekt daje prosta sekwencja: najpierw audyt i diagnoza, potem ograniczenie strat przez dach, ściany, okna i wentylację, a dopiero później dobór źródła ciepła oraz OZE. Jeśli podejdziesz do tematu w tej kolejności, modernizacja nie będzie zbiorem przypadkowych wydatków, tylko realnym sposobem na niższe rachunki i stabilniejszy komfort w domu.

FAQ - Najczęstsze pytania

Zacznij od audytu energetycznego lub dokładnej oceny stanu budynku. Pozwoli to zidentyfikować największe straty ciepła (np. dach, ściany, okna) i ustalić priorytety prac, aby uniknąć niepotrzebnych kosztów.
Największy efekt dają prace związane z ociepleniem przegród zewnętrznych (dach, ściany), wymianą nieszczelnych okien i drzwi oraz uszczelnieniem mostków termicznych. Dopiero potem warto zająć się wentylacją i źródłem ciepła.
Tak, wentylacja jest kluczowa. Po uszczelnieniu budynku naturalna wymiana powietrza spada, co może prowadzić do gromadzenia się wilgoci. Należy zaplanować odpowiednią wentylację, najlepiej z odzyskiem ciepła, aby zapewnić komfort i zdrowy mikroklimat.
Koszt zależy od zakresu, ale może wynieść kilkadziesiąt, a nawet ponad 100 tys. zł. Możesz skorzystać z ulgi termomodernizacyjnej (do 53 000 zł) lub programu "Czyste Powietrze", który oferuje dotacje na audyt i prace.
Najczęstsze błędy to brak wentylacji po uszczelnieniu, pominięcie mostków termicznych, przewymiarowanie źródła ciepła oraz zła kolejność prac, np. wymiana kotła przed ociepleniem. Ważne jest kompleksowe podejście.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

termomodernizacja budynku termomodernizacja budynku jak zacząć audyt energetyczny przed termomodernizacją

Udostępnij artykuł

Autor Andrzej Wilk
Andrzej Wilk
Nazywam się Andrzej Wilk i mam ponad 10-letnie doświadczenie w analizie rynku energii oraz fotowoltaiki. Moja praca koncentruje się na badaniu najnowszych trendów i technologii w tych dynamicznie rozwijających się dziedzinach. Jako doświadczony twórca treści, dążę do uproszczenia skomplikowanych zagadnień, aby uczynić je bardziej przystępnymi dla szerokiego grona odbiorców. Specjalizuję się w analizie efektywności systemów fotowoltaicznych oraz ich wpływu na zrównoważony rozwój. Moje podejście opiera się na obiektywnej analizie danych i rzetelnym sprawdzaniu faktów, co pozwala mi dostarczać czytelnikom wiarygodne informacje. Moim celem jest nie tylko informowanie, ale również inspirowanie do podejmowania świadomych decyzji związanych z energią odnawialną. Zobowiązuję się do dostarczania aktualnych i dokładnych treści, które wspierają czytelników w zrozumieniu wyzwań i możliwości związanych z energią i fotowoltaiką. Wierzę, że edukacja w tym obszarze jest kluczowa dla przyszłości naszej planety.

Komentarze (0)

Dodaj komentarz
