Ile kosztuje przyłącze prądu? Koszt, procedura i porady 2024

Ile kosztuje przyłącze prądu? Koszt, procedura i porady 2024

Spis treści

Ten artykuł to kompleksowy przewodnik po wszystkich kosztach związanych z doprowadzeniem prądu do Twojej nieruchomości. Dowiesz się, co składa się na ostateczną cenę przyłącza, jakie czynniki na nią wpływają i jakich dodatkowych wydatków możesz się spodziewać, aby uniknąć finansowych niespodzianek.

Całkowity koszt przyłącza prądu przewodnik po opłatach i ukrytych wydatkach

  • Ryczałtowa opłata za przyłącze obejmuje budowę sieci do 200 metrów; za każdy dodatkowy metr obowiązują osobne stawki.
  • Koszt zależy od zamówionej mocy przyłączeniowej (ok. 70-80 zł/kW netto dla kablowego, 55-65 zł/kW netto dla napowietrznego) oraz rodzaju przyłącza.
  • Dla domu jednorodzinnego typowa moc to 12-16 kW, ale z pompą ciepła lub fotowoltaiką może wzrosnąć do 20-25 kW.
  • Należy uwzględnić dodatkowe wydatki, takie jak koszt mapy do celów projektowych (800-1500 zł), opłaty geodezyjne (1000-2000 zł) oraz prace po stronie odbiorcy (Wewnętrzna Linia Zasilająca).
  • Procedura przyłączeniowa może trwać od 6 do 18 miesięcy.
  • Przyłącze tymczasowe (budowlane) jest tańsze i szybsze, ale wiąże się z wyższymi stawkami za energię.

Zrozumienie rachunku: co składa się na ostateczną cenę przyłącza?

Ostateczna cena przyłącza prądu to suma kilku składowych, które mogą się znacząco różnić w zależności od indywidualnej sytuacji. Największy wpływ na koszt ma zamówiona moc przyłączeniowa, czyli maksymalna moc, jaką możemy pobierać z sieci w danym momencie. Kolejnym kluczowym czynnikiem jest długość przyłącza standardowa opłata ryczałtowa obejmuje odcinek do 200 metrów, a każdy dodatkowy metr generuje osobne koszty. Istotny jest również rodzaj przyłącza kablowe, prowadzone pod ziemią, jest zazwyczaj droższe od napowietrznego, z wykorzystaniem słupów. Nie można zapominać o warunkach terenowych, które mogą komplikować prace i podnosić koszty (np. konieczność przejścia pod drogą, wykopów w trudnym terenie). Ostatnim, ale nie mniej ważnym elementem jest cennik konkretnego Operatora Systemu Dystrybucyjnego (OSD), ponieważ każdy z nich ma swoje taryfy i regulacje.

Główne czynniki wpływające na cenę przyłącza to:

  • Zamówiona moc przyłączeniowa.
  • Długość przyłącza (przekroczenie 200 metrów).
  • Rodzaj przyłącza (kablowe vs napowietrzne).
  • Warunki terenowe i stopień skomplikowania prac.
  • Indywidualny cennik danego OSD.

Opłata ryczałtowa a ukryte koszty: za co płacisz dystrybutorowi, a za co musisz dopłacić z własnej kieszeni?

Opłata ryczałtowa, którą ponosimy na rzecz dystrybutora, zazwyczaj obejmuje koszt budowy odcinka sieci energetycznej do długości 200 metrów. Jest to pewna forma zryczałtowanej kwoty, która ma pokryć standardowe prace związane z doprowadzeniem zasilania do granicy naszej działki. Jednakże, jak często bywa w przypadku inwestycji, pojawiają się dodatkowe koszty, które nie są uwzględnione w tej podstawowej opłacie. Te "ukryte" wydatki mogą znacząco podnieść całkowity koszt przedsięwzięcia, dlatego warto być ich świadomym od samego początku.

Do najczęściej spotykanych dodatkowych kosztów, które nie są objęte ryczałtem dystrybutora, należą:

  • Opłata za przygotowanie mapy do celów projektowych: Jest to niezbędny dokument, który musisz uzyskać od ośrodka dokumentacji geodezyjnej. Jego koszt waha się zazwyczaj od 800 do 1500 zł.
  • Opłaty geodezyjne i inwentaryzacja powykonawcza: Obejmują one koszt wytyczenia przyłącza w terenie przez geodetę oraz późniejszą inwentaryzację geodezyjną powykonawczą, która jest dokumentem potwierdzającym prawidłowość wykonania przyłącza. Łączny koszt tych usług to zazwyczaj od 1000 do 2000 zł.
  • Koszt prac po stronie odbiorcy: Po stronie inwestora leży wykonanie tzw. Wewnętrznej Linii Zasilającej (WLZ), czyli przewodu biegnącego od punktu przyłączenia (np. skrzynki z bezpiecznikami na granicy działki) do budynku. Należy również przygotować odpowiednie miejsce na montaż licznika energii elektrycznej. Koszty te zależą od długości WLZ i wybranego wykonawcy.

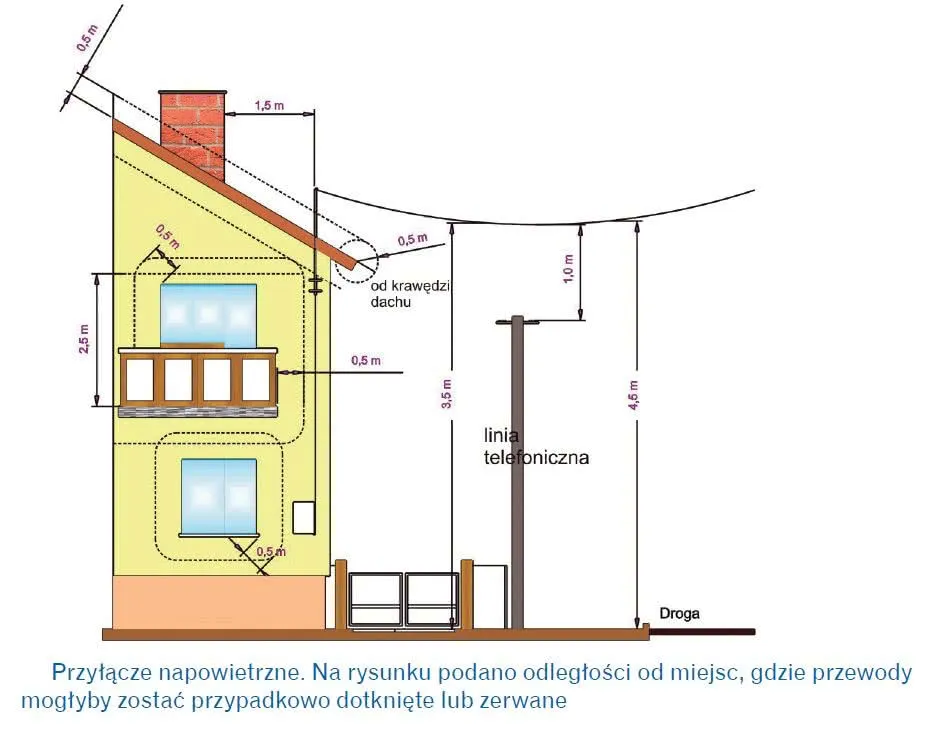

Rodzaje przyłączy elektrycznych schemat

Kluczowe decyzje, które zaważą na twoim portfelu

Przyłącze kablowe czy napowietrzne? Porównanie kosztów, zalet i wad obu rozwiązań

Wybór między przyłączem kablowym a napowietrznym to jedna z pierwszych decyzji, która wpłynie na Twój budżet. Przyłącze kablowe, choć estetyczniejsze i mniej podatne na uszkodzenia mechaniczne czy atmosferyczne, jest zazwyczaj droższe w realizacji. Przyłącze napowietrzne, wykorzystujące słupy energetyczne, jest często tańszą alternatywą, ale może być mniej odporne na czynniki zewnętrzne.

Cecha Przyłącze Kablowe Przyłącze Napowietrzne
Koszt za 1 kW mocy przyłączeniowej (netto) ok. 70-80 zł ok. 55-65 zł
Koszt za 1 metr przyłącza powyżej 200m (netto) ok. 80-95 zł ok. 60-70 zł
Estetyka Wysoka (brak widocznych kabli) Niższa (widoczne kable i słupy)
Odporność na warunki atmosferyczne Wysoka Niższa (ryzyko uszkodzeń od wiatru, lodu, burzy)
Podatność na uszkodzenia mechaniczne Niska (wymaga odpowiedniego zabezpieczenia) Wyższa (ryzyko uszkodzenia przez maszyny rolnicze, drzewa)
Czas realizacji Potencjalnie dłuższy (wymaga prac ziemnych) Potencjalnie krótszy

Jaką moc przyłączeniową wybrać dla domu jednorodzinnego, a jaką pod pompę ciepła i fotowoltaikę?

Prawidłowe oszacowanie potrzebnej mocy przyłączeniowej jest kluczowe dla uniknięcia późniejszych problemów i dodatkowych kosztów. Dla standardowego domu jednorodzinnego o powierzchni około 120-150 m², zazwyczaj wystarczająca jest moc przyłączeniowa w przedziale 12-16 kW. Jednakże, jeśli planujesz zainstalować nowoczesne rozwiązania, takie jak pompa ciepła czy instalacja fotowoltaiczna, Twoje zapotrzebowanie na energię znacząco wzrośnie. W takim przypadku rekomendowana moc przyłączeniowa może sięgnąć nawet 20-25 kW. Ważne jest, aby te potrzeby uwzględnić już na etapie składania wniosku o przyłącze. Późniejsze zwiększanie mocy jest znacznie bardziej skomplikowane i kosztowne niż poprawne określenie jej na samym początku.

Błąd przy wyborze mocy: ile kosztuje jej późniejsze zwiększenie?

Popełnienie błędu przy wyborze mocy przyłączeniowej może okazać się bardzo kosztowne. Procedura zwiększenia mocy jest zazwyczaj bardziej skomplikowana, czasochłonna i droższa niż pierwotne wnioskowanie o odpowiednią moc. Operator może wymagać dodatkowych prac modernizacyjnych w sieci, co przekłada się na wyższe opłaty. Dlatego tak ważne jest dokładne przeanalizowanie swoich obecnych i przyszłych potrzeb energetycznych przed złożeniem wniosku.

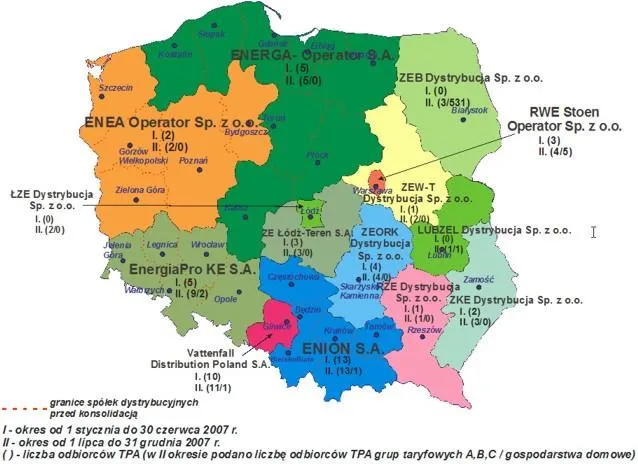

Mapa operatorów systemu dystrybucyjnego w Polsce

Cennik przyłącza prądu u największych dystrybutorów

Stawki za każdy kilowat (kW) mocy przyłączeniowej: aktualne tabele opłat

Opłaty za przyłączenie do sieci dla tzw. V grupy przyłączeniowej, do której zaliczają się przede wszystkim domy jednorodzinne i obiekty o mocy do około 40 kW, są w dużej mierze zryczałtowane. Stawki te są corocznie ustalane przez Urząd Regulacji Energetyki (URE) dla każdego z Operatorów Systemu Dystrybucyjnego (OSD), takich jak Tauron, Enea, Energa, PGE czy Stoen. Należy pamiętać, że poniższe kwoty są stawkami netto i mogą się nieznacznie różnić w zależności od konkretnego operatora i roku obowiązywania taryfy.

Orientacyjne stawki za każdy kW mocy przyłączeniowej:

  • Przyłącze kablowe (ziemne): ok. 70-80 zł netto
  • Przyłącze napowietrzne: ok. 55-65 zł netto

Długość ma znaczenie: ile zapłacisz za każdy metr przyłącza powyżej 200 metrów?

Jak już wspominałem, ryczałtowa opłata za przyłączenie obejmuje koszt budowy odcinka sieci o długości do 200 metrów od istniejącej infrastruktury dystrybutora do punktu przyłączenia. Jeśli odległość ta jest większa, konieczne jest poniesienie dodatkowych kosztów za każdy metr przekraczający ten limit. Te stawki również są regulowane i mogą się różnić w zależności od rodzaju przyłącza i polityki operatora.

Orientacyjne stawki za każdy metr przyłącza powyżej 200 metrów:

  • Przyłącze kablowe (ziemne): ok. 80-95 zł netto
  • Przyłącze napowietrzne: ok. 60-70 zł netto

Analiza przykładowych kalkulacji: koszt przyłącza dla typowego domu 120m²

Aby lepiej zobrazować koszty, przygotowałem kilka przykładowych kalkulacji, które uwzględniają różne scenariusze. Pamiętaj, że są to jedynie szacunki kosztów samego przyłącza od operatora i nie obejmują dodatkowych wydatków po stronie inwestora.

  1. Scenariusz 1: Dom jednorodzinny, moc 12 kW, przyłącze kablowe, długość do 200m. Koszt przyłącza: 12 kW * ok. 75 zł/kW = 900 zł netto.
  2. Scenariusz 2: Dom jednorodzinny z pompą ciepła, moc 20 kW, przyłącze napowietrzne, długość do 200m. Koszt przyłącza: 20 kW * ok. 60 zł/kW = 1200 zł netto.
  3. Scenariusz 3: Dom jednorodzinny, moc 16 kW, przyłącze kablowe, długość 250m (50m ponad ryczałt). Koszt przyłącza: (16 kW * ok. 75 zł/kW) + (50 m * ok. 88 zł/m) = 1200 zł + 4400 zł = 5600 zł netto.

Poza oficjalnym cennikiem: lista dodatkowych wydatków

Koszt mapy do celów projektowych: pierwszy nieoczywisty wydatek

Jednym z pierwszych i często niedocenianych kosztów jest konieczność uzyskania mapy do celów projektowych. Ten dokument, niezbędny do złożenia wniosku o przyłącze, zawiera aktualne dane geodezyjne dotyczące działki i jej otoczenia. Jego przygotowanie przez ośrodek dokumentacji geodezyjnej to wydatek rzędu 800-1500 zł, w zależności od regionu i złożoności mapy.

Opłaty geodezyjne: od wytyczenia do inwentaryzacji powykonawczej

Poza mapą do celów projektowych, w procesie przyłączeniowym pojawiają się również opłaty związane z pracami geodezyjnymi. Należą do nich między innymi koszt wytyczenia przebiegu przyłącza w terenie przez geodetę, a także późniejsza inwentaryzacja geodezyjna powykonawcza. Ta ostatnia jest dokumentem potwierdzającym, że wykonane prace są zgodne z projektem i przepisami. Łączny koszt tych usług może wynieść od 1000 do 2000 zł.

Koszty prac po twojej stronie: Wewnętrzna Linia Zasilająca i przygotowanie miejsca pod licznik

Ważne jest, aby pamiętać, że opłata dla operatora systemu dystrybucyjnego zazwyczaj kończy się na granicy Twojej działki lub w punkcie przyłączenia. Wszystkie prace wykonywane po Twojej stronie, czyli od punktu przyłączenia do budynku, leżą w Twojej gestii i kosztach. Najważniejszym elementem jest wykonanie Wewnętrznej Linii Zasilającej (WLZ), czyli odpowiedniego przewodu, który doprowadzi energię elektryczną do Twojego domu. Należy również zadbać o przygotowanie miejsca na montaż licznika energii elektrycznej, zgodnie z wymogami dostawcy prądu. Te koszty, choć zależą od wielu czynników (długość WLZ, wybrany wykonawca), często są pomijane w początkowych kalkulacjach.

Przyłącze tymczasowe (budowlane): czy to się opłaca?

Ile kosztuje prąd na budowę i jak szybko go uzyskać?

Jeśli w trakcie budowy domu potrzebujesz tymczasowego dostępu do energii elektrycznej, możesz skorzystać z tzw. przyłącza tymczasowego, zwanego również budowlanym. Jest to rozwiązanie, które często charakteryzuje się niższym kosztem początkowym i szybszą realizacją w porównaniu do przyłącza docelowego. Koszt takiego przyłącza może wahać się od kilkuset do ponad tysiąca złotych, w zależności od operatora i zakresu niezbędnych prac. Należy jednak pamiętać, że energia elektryczna dostarczana w ramach przyłącza budowlanego jest zazwyczaj rozliczana według wyższych stawek (taryfa C), co może generować większe koszty bieżące.

Procedura przekształcenia przyłącza budowlanego w docelowe: koszty i formalności

Po zakończeniu budowy, przyłącze tymczasowe można, a nawet należy, przekształcić w przyłącze docelowe. Proces ten wiąże się z koniecznością dopełnienia odpowiednich formalności i często ponownego wnioskowania do operatora. Chociaż część infrastruktury może zostać wykorzystana, mogą pojawić się dodatkowe koszty związane z modernizacją lub wymianą elementów przyłącza, aby spełniało ono wymogi dla stałego zasilania. Warto wcześniej dowiedzieć się u swojego dystrybutora, jak dokładnie wygląda ta procedura i jakie są związane z nią koszty.

Jak nie przepłacić: praktyczne porady i najczęstsze błędy

Analiza warunków przyłączenia: na co zwrócić szczególną uwagę, aby uniknąć niespodzianek?

Warunki przyłączenia wydane przez Operatora Systemu Dystrybucyjnego to kluczowy dokument, który określa techniczne i formalne wymagania dotyczące Twojego przyłącza. Dokładna analiza tego dokumentu pozwoli Ci uniknąć wielu niespodzianek i potencjalnych dodatkowych kosztów:

  • Dokładnie sprawdź lokalizację punktu przyłączenia: Upewnij się, czy wskazany punkt jest dla Ciebie dogodny i czy odległość do niego nie będzie generować nadmiernych kosztów za budowę WLZ.
  • Zwróć uwagę na wymagania dotyczące zabezpieczeń: Operator określa rodzaj i wielkość zabezpieczenia przedlicznikowego. Upewnij się, że rozumiesz te wymagania i czy są one zgodne z Twoimi planami dotyczącymi mocy przyłączeniowej.
  • Zweryfikuj terminowość: Warunki przyłączenia mają określony termin ważności. Upewnij się, że zdążysz zrealizować wszystkie wymagane prace w tym czasie.
  • Zwróć uwagę na wszelkie dodatkowe wymogi: Czasem operator może nałożyć dodatkowe obowiązki, np. dotyczące konieczności wykonania przejść pod drogami czy specjalnych zabezpieczeń instalacji.

Negocjacje z wykonawcami: jak zoptymalizować koszty prac ziemnych i instalacyjnych?

Koszty prac ziemnych i instalacyjnych, które wykonujesz po swojej stronie, mogą stanowić znaczną część całkowitego wydatku. Aby zoptymalizować te koszty:

  • Zbierz kilka ofert: Nie ograniczaj się do jednego wykonawcy. Poproś o wycenę kilka firm specjalizujących się w tego typu pracach.
  • Dokładnie określ zakres prac: Przygotuj szczegółowy opis tego, co ma zostać wykonane, aby uniknąć nieporozumień i dodatkowych kosztów związanych z zakresem prac.
  • Sprawdź referencje: Wybieraj sprawdzonych wykonawców z dobrymi opiniami. Niska cena nie zawsze idzie w parze z jakością.
  • Rozważ samodzielne wykonanie niektórych prac: Jeśli masz odpowiednie umiejętności i wiedzę, niektóre proste prace możesz wykonać sam, oszczędzając na robociźnie.

Czas to pieniądz: jak długo czeka się na przyłącze i jak można przyspieszyć procedurę?

Procedura przyłączeniowa jest procesem, który może zająć sporo czasu. Od momentu złożenia wniosku o przyłączenie do faktycznego uruchomienia zasilania, może minąć od 6 do nawet 18 miesięcy. Długość tego procesu zależy od wielu czynników, w tym od lokalizacji, stopnia skomplikowania prac, obciążenia danego OSD oraz terminowości dostarczania wymaganych dokumentów. Oto kilka wskazówek, jak można próbować przyspieszyć ten proces:

  • Złóż wniosek jak najwcześniej: Nie czekaj z formalnościami do ostatniej chwili.
  • Kompletuj dokumenty skrupulatnie: Upewnij się, że wszystkie wymagane dokumenty są kompletne i poprawne, aby uniknąć opóźnień spowodowanych brakami formalnymi.
  • Bądź w stałym kontakcie z OSD: Regularnie kontaktuj się z operatorem, aby dowiedzieć się o postępach w Twojej sprawie i ewentualnych problemach.
  • Terminowo wykonuj swoje zobowiązania: Szybkie wykonanie prac po Twojej stronie (np. budowa WLZ) może przyspieszyć finalne podłączenie.

Przeczytaj również: Ile się czeka na podłączenie prądu? Sprawdź, co wpływa na czas oczekiwania

Podsumowanie: jak skutecznie zaplanować przyłącze prądu i uniknąć nieprzewidzianych kosztów

Mam nadzieję, że ten szczegółowy przewodnik pomógł Ci zrozumieć, co tak naprawdę składa się na koszt przyłączenia prądu do Twojej nieruchomości. Wiesz już, że ostateczna kwota to nie tylko opłata ryczałtowa, ale także szereg dodatkowych wydatków, które wymagają starannego zaplanowania.

  • Kluczem do sukcesu jest dokładne oszacowanie potrzebnej mocy przyłączeniowej, szczególnie jeśli planujesz inwestycje takie jak pompa ciepła czy fotowoltaika.
  • Pamiętaj o uwzględnieniu wszystkich dodatkowych kosztów, takich jak mapa do celów projektowych czy prace geodezyjne, które mogą znacząco wpłynąć na budżet.
  • Analizuj warunki przyłączenia i porównuj oferty wykonawców, aby wybrać najkorzystniejsze rozwiązania.
  • Bądź cierpliwy procedura przyłączeniowa może trwać, ale wczesne rozpoczęcie działań i skrupulatne kompletowanie dokumentów mogą ją przyspieszyć.

Z mojego doświadczenia wynika, że najwięcej problemów i nieprzewidzianych wydatków pojawia się, gdy podchodzimy do tematu przyłącza bez odpowiedniego przygotowania. Dlatego tak ważne jest, aby poświęcić czas na analizę wszystkich aspektów od wyboru rodzaju przyłącza, przez moc, aż po dodatkowe koszty. Wczesne zaplanowanie i świadomość wszystkich etapów procesu to najlepsza inwestycja, która pozwoli Ci uniknąć stresu i niepotrzebnych wydatków.

Jakie są Twoje doświadczenia z procesem przyłączania prądu? Czy napotkałeś jakieś nieoczekiwane trudności lub koszty? Podziel się swoimi przemyśleniami w komentarzach!

Najczęstsze pytania

Ryczałtowa opłata obejmuje budowę przyłącza do 200 metrów. Za każdy dodatkowy metr obowiązują osobne, wyższe stawki, zależne od rodzaju przyłącza (kablowe/napowietrzne).

Główne czynniki to: zamówiona moc przyłączeniowa, długość przyłącza (powyżej 200m), rodzaj przyłącza (kablowe droższe od napowietrznego) oraz cennik konkretnego Operatora Systemu Dystrybucyjnego.

Nie, ryczałt zazwyczaj pokrywa budowę sieci do 200m. Należy doliczyć koszty mapy geodezyjnej, prac geodezyjnych oraz wykonania Wewnętrznej Linii Zasilającej (WLZ) od skrzynki do budynku.

Dla standardowego domu jednorodzinnego wystarcza zazwyczaj 12-16 kW. Przy pompach ciepła lub fotowoltaice warto rozważyć 20-25 kW, aby uniknąć późniejszych kosztów zwiększenia mocy.

Procedura przyłączeniowa jest długotrwała i może trwać od 6 do nawet 18 miesięcy, w zależności od lokalizacji, złożoności prac i szybkości kompletowania dokumentów.

Tagi:

ile kosztuje przyłącze prądu
koszt przyłącza prądu
ile kosztuje przyłącze prądu do domu
cena przyłącza energetycznego

Udostępnij artykuł

Autor Tymon Pawlak
Tymon Pawlak

Jestem Tymon Pawlak, specjalista w dziedzinie energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki, z ponad 10-letnim doświadczeniem w branży. Moja wiedza obejmuje zarówno aspekty techniczne, jak i ekonomiczne związane z instalacjami solarnymi, co pozwala mi na kompleksowe podejście do tematu. Ukończyłem studia inżynierskie z zakresu energetyki, a także uczestniczyłem w licznych kursach i szkoleniach, które pogłębiły moją wiedzę na temat najnowszych technologii i trendów w branży. Pisząc dla zaxonsem.pl, pragnę dzielić się rzetelnymi informacjami oraz praktycznymi poradami, które pomogą innym w podejmowaniu świadomych decyzji dotyczących energii odnawialnej. Moim celem jest nie tylko edukacja, ale także inspirowanie do korzystania z energii słonecznej jako zrównoważonego rozwiązania dla przyszłości. Wierzę, że poprzez dostarczanie wartościowych treści mogę przyczynić się do większej świadomości ekologicznej i promowania zrównoważonego rozwoju.
