Samo przyłącze elektryczne nie jest tylko formalnością przed budową domu albo uruchomieniem firmy. Najczęściej decydują o nim trzy rzeczy: dobrze policzona moc, komplet dokumentów i to, czy w pobliżu istnieje sieć, którą da się rozbudować bez długich prac. W tym tekście pokazuję, jak przejść przez cały proces spokojnie i bez kosztownych poprawek.
Najważniejsze kroki i decyzje, które przesądzają o powodzeniu całej procedury
- Najpierw trzeba dobrze oszacować moc przyłączeniową, bo od niej zależy późniejsza opłata i komfort użytkowania budynku.
- Do wniosku zwykle potrzebne są dane działki, tytuł prawny do nieruchomości, szkic sytuacyjny oraz planowany termin poboru energii.
- Dla niskiego napięcia operator najczęściej wydaje warunki w 21 lub 30 dni od kompletnego wniosku, ale wykonanie przyłączenia może potrwać znacznie dłużej.
- W 2026 r. opłata zależy od taryfy, sposobu wykonania i długości przyłącza; mikroinstalacje fotowoltaiczne są tu szczególnym przypadkiem.
- Po stronie właściciela pozostaje instalacja wewnętrzna w budynku, a po stronie operatora część sieciowa i montaż układu pomiarowego.

Jak wygląda procedura od wniosku do uruchomienia zasilania
Największy skrót myślowy, jaki często widzę, to przekonanie, że operator po prostu „ciągnie kabel”. W praktyce najpierw sprawdza się warunki techniczne i formalne, a dopiero potem mowa o robocie w terenie. Jeśli cały proces rozłożyć na proste kroki, robi się z niego dość przewidywalny plan działania.
- Określasz, jakiego obiektu dotyczy sprawa i jakiej mocy potrzebujesz. To moment na policzenie urządzeń, które mogą działać jednocześnie, a nie tylko na wpisanie wartości „z zapasu”.
- Składasz wniosek o warunki przyłączenia z wymaganymi załącznikami. Wniosek można zwykle złożyć online, osobiście albo listownie.
- Otrzymujesz warunki przyłączenia i projekt umowy. To dokument, który mówi nie tylko o mocy, ale też o miejscu rozgraniczenia własności i zakresie robót.
- Podpisujesz umowę i opłacasz należność. Dopiero wtedy operator przechodzi do organizowania prac w terenie.
- Operator buduje nowe przyłącze albo wykorzystuje istniejący odcinek sieci. Jeśli potrzebna jest rozbudowa infrastruktury, cały etap trwa wyraźnie dłużej.
- Po wykonaniu instalacji wewnętrznej składasz oświadczenie o gotowości do przyłączenia, a potem montowany jest licznik i można zawrzeć umowę na dostarczanie energii.
Jeśli budynek stoi blisko istniejącej sieci i nie trzeba przebudowywać większego odcinka infrastruktury, sprawa zamyka się szybciej. Gdy trzeba wejść w cudze działki, uzyskać dodatkowe zgody albo przebudować linię, z prostego podłączenia robi się pełny projekt techniczny. Zanim jednak ruszy budowa, trzeba domknąć dokumenty, bo bez nich operator nie pójdzie dalej.
Jakie dokumenty i dane przygotować, żeby wniosek nie wrócił do poprawki
Z mojego doświadczenia najwięcej opóźnień nie wynika z problemów technicznych, tylko z drobiazgów formalnych. Operator chce wiedzieć, kto składa wniosek, co ma być zasilane, gdzie leży nieruchomość i jaką moc ma obsłużyć instalacja. Im dokładniej to opiszesz, tym mniejsza szansa na wezwanie do uzupełnienia braków.
| Co przygotować | Po co jest potrzebne | Na co uważać |
|---|---|---|
| Dane wnioskodawcy | Identyfikacja osoby lub firmy | Rozbieżności między wnioskiem a tytułem prawnym |
| Adres lub numer działki | Wskazanie miejsca przyłączenia | Błędny numer działki albo nieczytelny opis lokalizacji |
| Tytuł prawny do nieruchomości | Potwierdza prawo do korzystania z obiektu | Sama deklaracja bez dokumentu zwykle nie wystarczy |
| Plan zabudowy lub szkic sytuacyjny | Pokazuje położenie obiektu względem sieci | Za mało czytelny rysunek potrafi zatrzymać sprawę na etapie weryfikacji |
| Zapotrzebowanie na moc | Wyznacza parametry przyszłego zasilania | Zbyt mały zapas mocy oznacza późniejsze korekty i kolejne koszty |
| Termin, od kiedy chcesz pobierać energię | Pomaga zaplanować harmonogram prac | Nierealistyczna data potrafi rozjechać cały plan inwestycji |
| Pełnomocnictwo, KRS lub CEIDG | Potrzebne przy reprezentacji albo działalności gospodarczej | Brak załącznika dla firmy to częsty powód wezwania do uzupełnienia |
Tytuł prawny to po prostu podstawa, z której wynika, że możesz korzystać z działki albo lokalu: własność, najem, dzierżawa lub inny dokument akceptowany przez operatora. Z kolei moc przyłączeniowa oznacza maksymalną moc, jaką sieć ma zapewnić obiektowi, więc nie warto jej zaniżać tylko po to, by na papierze wyglądało taniej. Gdy papiery są spójne, największe znaczenie mają już terminy i to, czy sieć wymaga przebudowy.
Ile to trwa w praktyce i gdzie najłatwiej go spowolnić
Najbardziej mylący element to nie sam czas budowy, tylko dwa różne terminy: czas na wydanie warunków i czas na wykonanie prac. Pierwszy bywa krótki, drugi zależy od robót terenowych, zgód właścicieli sąsiednich działek, dostępności ekip i ewentualnej rozbudowy sieci. W praktyce warto planować to z wyprzedzeniem, a nie dopiero wtedy, gdy budowa jest na finiszu.
| Etap | Typowy czas | Co go wydłuża |
|---|---|---|
| Uzupełnienie braków formalnych | 14 dni na odpowiedź | Niekompletne załączniki |
| Wydanie warunków dla niskiego napięcia do 40 kW | 21 dni od kompletnego wniosku | Braki we wniosku lub niejasna dokumentacja |
| Wydanie warunków dla niskiego napięcia powyżej 40 kW | 30 dni | Jak wyżej |
| Budowa lub modernizacja odcinka sieci | Od kilku do kilkunastu miesięcy | Pozwolenia, uzgodnienia, dostęp do nieruchomości, rozbudowa sieci |
| Ważność warunków | Sprawdź na dokumencie; w 2026 r. u części operatorów to 1 rok | Data doręczenia i aktualne przepisy |
Na marginesie: w 2026 r. nie zakładałbym automatycznie dwóch lat ważności dokumentu. U części operatorów po zmianach przepisów warunki wydane od końca kwietnia są ważne krócej, więc przy dłuższej budowie trzeba pilnować daty. To ważne szczególnie wtedy, gdy inwestycja rozciąga się na dwa sezony albo czeka na zakończenie stanu surowego. Kiedy wiesz, ile to potrwa, łatwiej policzyć, ile naprawdę zapłacisz.
Ile kosztuje przyłączenie i co naprawdę podbija rachunek
Opłata za doprowadzenie zasilania nie jest stała i nie wynika z jednego cennika dla całego kraju. Zależy od taryfy operatora, napięcia, sposobu wykonania oraz tego, czy trzeba budować nowy odcinek sieci, czy tylko podpiąć obiekt do istniejącej infrastruktury. Warto też od razu odróżnić jednorazową opłatę przyłączeniową od późniejszych rachunków za energię, bo to dwa zupełnie różne koszty.
| Rodzaj przyłączenia | Jak liczona jest opłata | Co to oznacza w praktyce |
|---|---|---|
| Niskie napięcie do domu lub firmy | Najczęściej stawka za 1 kW mocy przyłączeniowej | Im większa moc, tym wyższa opłata jednorazowa |
| Przyłącze kablowe | Zwykle wyższa stawka niż przyłącze napowietrzne | Często droższe, ale zwykle trwalsze i łatwiejsze pod zabudowę |
| Sieć powyżej 1 kV | Najczęściej 1/4 rzeczywistych nakładów | To model bardziej kosztowy i zwykle bardziej indywidualny |
| Odległość powyżej 200 m | Dodatkowa opłata za każdy metr | Działka oddalona od sieci potrafi podbić koszt mocniej niż sama moc |
| Źródło OZE do 5 MW lub kogeneracja poniżej 1 MW | 50% rzeczywistych nakładów | To już rozliczenie inwestycyjne, a nie zwykła stawka ryczałtowa |
| Mikroinstalacja fotowoltaiczna | 0 zł | Przyłączenie do sieci dystrybucyjnej elektroenergetycznej jest bezopłatne |
| Magazyn energii | 50% rzeczywistych nakładów | Warto to uwzględnić, jeśli projektujesz dom z fotowoltaiką |
| Brak warunków ekonomicznych | Kwota uzgodniona w umowie | Tu nie opierasz się już wyłącznie na standardowej tabeli z taryfy |
Żeby zobaczyć skalę: przy mocy 16 kW sama część taryfowa może wynieść około 273,12 zł przy stawce 17,07 zł/kW albo 959,68 zł przy stawce 59,98 zł/kW. To tylko przykład z aktualnych taryf, ale dobrze pokazuje, jak mocno cenę zmienia sposób wykonania przyłącza. Gdy dochodzą prace terenowe i dłuższy odcinek, rachunek rośnie szybciej, niż większość osób zakłada. Same liczby nie wystarczą jednak, jeśli nie wiesz, gdzie kończy się odpowiedzialność operatora.
Gdzie kończy się sieć operatora, a zaczyna twoja instalacja

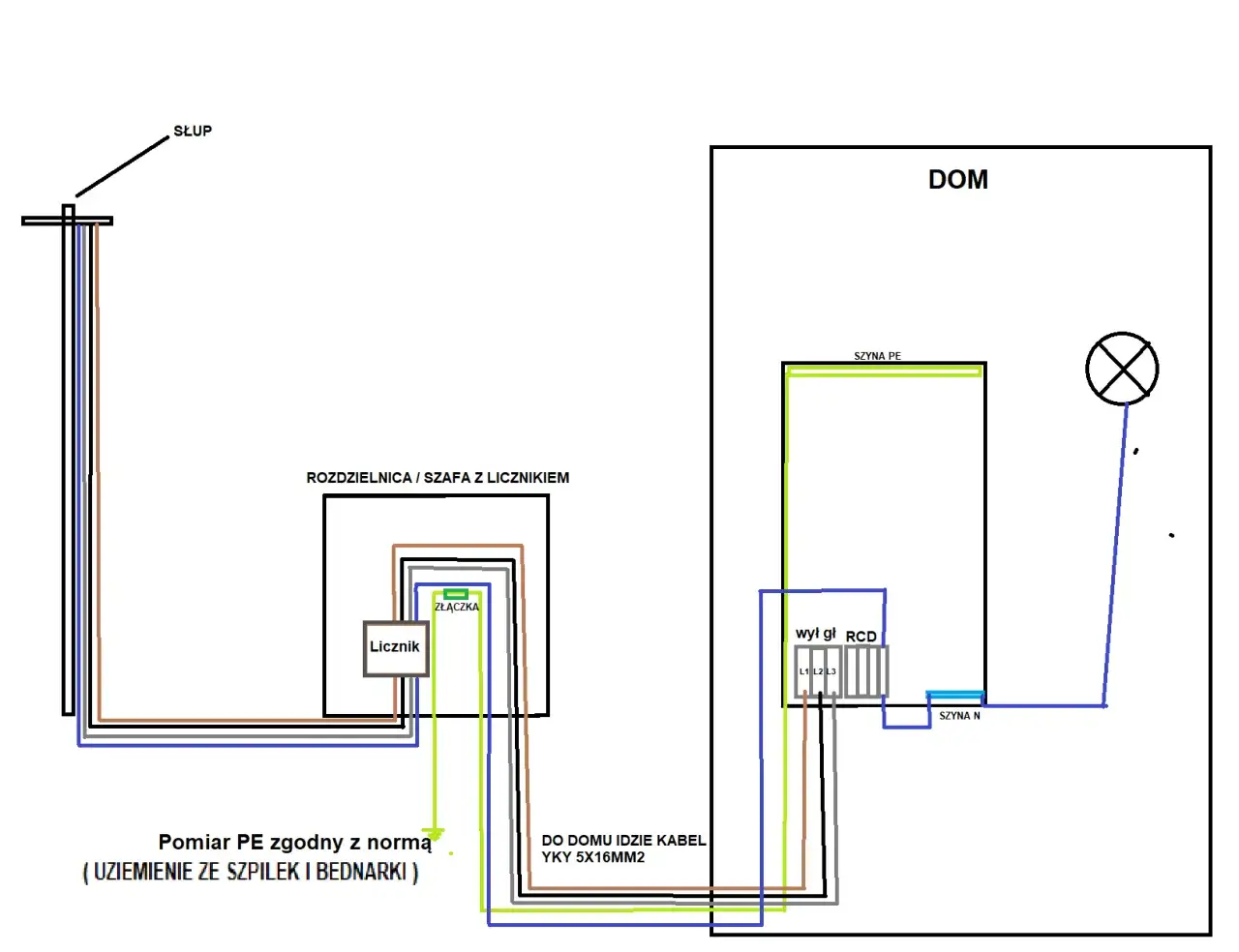

Najłatwiej zgubić granicę między siecią a instalacją wewnętrzną, a właśnie tu rodzą się spory. Punktem odniesienia jest miejsce rozgraniczenia własności określone w umowie: po jednej stronie jest majątek operatora, po drugiej twoja instalacja w budynku albo na działce. To rozdzielenie ma znaczenie praktyczne, bo wpływa na odbiór, serwis i późniejsze naprawy.
- Operator odpowiada za odcinek sieci do miejsca rozgraniczenia i za montaż licznika.
- Ty odpowiadasz za instalację wewnętrzną, rozdzielnicę, uziemienie i przygotowanie obiektu do odbioru.
- Układ pomiarowo-rozliczeniowy to licznik i osprzęt, na podstawie którego rozlicza się energię.
- Po przyłączeniu możesz zawrzeć umowę kompleksową albo osobno umowę sprzedaży i usługę dystrybucji.
- Jeśli planujesz fotowoltaikę, pompę ciepła albo ładowarkę do auta, zostaw miejsce na przyszły wzrost mocy i dodatkowe zabezpieczenia.
Rozdzielenie sprzedaży i dystrybucji bywa dla wielu osób zaskoczeniem, ale w praktyce jest bardzo proste: operator transportuje energię, a sprzedawca odpowiada za jej sprzedaż. Dzięki temu po uruchomieniu zasilania możesz wybrać ofertę handlową osobno, zamiast wiązać się na siłę z jedną firmą. Z mojego doświadczenia to właśnie ten etap najmocniej wpływa na późniejszy komfort użytkowania budynku. Dobrze ustawione granice własności i sensownie przygotowana rozdzielnica oszczędzają później nerwy, bo nie trzeba wracać do świeżo wykończonych ścian.
Co sprawdzić przed złożeniem wniosku, żeby nie przepalić czasu i pieniędzy
Gdybym miał zostawić tylko jedną radę, brzmiałaby tak: projektuj pod przyszłe użycie, a nie tylko pod pierwsze włączenie światła. Jeśli dziś budujesz dom, a za rok chcesz dołożyć pompę ciepła, płytę indukcyjną i ładowarkę, lepiej od razu policzyć to razem niż wracać do operatora z nowym wnioskiem. Na tym etapie najwięcej kosztują nie same kilowaty, tylko błędne założenia.
- Policz moc na podstawie realnych urządzeń, a nie „na oko”.
- Sprawdź, czy masz tytuł prawny do nieruchomości i czy dokumenty są spójne.
- Zweryfikuj odległość działki od istniejącej sieci, bo ona mocno wpływa na koszt i termin.
- Jeśli planujesz PV lub magazyn energii, przewidź miejsce w rozdzielnicy i punkcie montażu licznika.
- Nie zaniżaj mocy tylko po to, by obniżyć jednorazową opłatę, bo późniejsza zmiana bywa droższa i wolniejsza.
- Jeśli operator prosi o uzupełnienie dokumentów, reaguj od razu, bo 14 dni mija szybciej, niż się wydaje.
- Przy odmowie wydania warunków poproś o jasną podstawę na piśmie i sprawdź, czy da się rozwiązać spór w trybie formalnym.
Najlepsze rezultaty daje tu nie pośpiech, tylko dobra kolejność działań: najpierw moc i dokumenty, potem warunki, a dopiero na końcu wykonanie. Tak zaplanowane podłączenie zwykle jest tańsze, prostsze i mniej kłopotliwe niż naprawianie błędów po fakcie.
